零碳园区的技术架构与工程实现路径

2026-06-25
浏览: 19次
作者: admin
  • 分享

从政策要求到技术落地,零碳园区建设需要一套可执行的方法论。本文从顶层设计、系统架构、关键设备、实施路径四个维度,系统梳理零碳园区的工程化实现方案。

一、零碳园区的本质:一个多层级能源系统

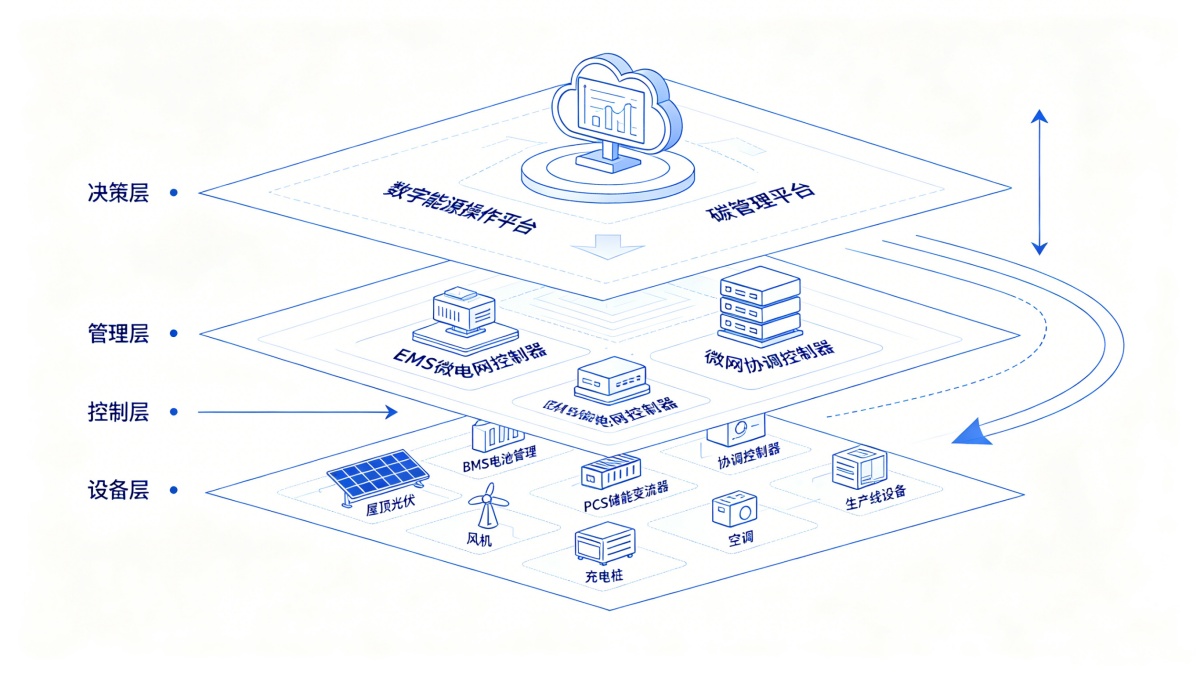

零碳园区不是单一技术的应用,而是一个多层级、多子系统协同的复杂能源系统。从系统架构视角看,可以分为四个层级:

设备层:光伏组件、风机、储能电池、充电桩、空调、照明、生产线设备等,是能量的最终产生者和消耗者。

控制层BMS(电池管理系统)、PCS(储能变流器)、协调控制器等,负责设备级的状态监测与本地保护。

管理层EMS微电网控制器、微网协调控制器,负责子系统级的能量调度与策略执行。

决策层:数字能源操作平台、碳管理平台,负责全局优化、碳排核算、与电网调度和碳市场对接。

四个层级的关系是:设备层产生数据,控制层保护设备,管理层优化调度,决策层统筹全局。层级之间数据流向上、指令流向下,形成闭环。

二、技术实现的核心模块

一个完整的零碳园区能源系统,由以下几个核心模块构成。

2.1 分布式能源模块

光伏系统:利用园区屋顶、车棚、立面等空间安装分布式光伏,是园区最主要的绿电来源。技术选型上,单晶硅组件效率最高(约21%-23%),适合面积有限的园区;薄膜组件弱光性能好,适合光照条件一般的场景。装机容量取决于可用面积,一般每万平方米屋顶可装约1MW。

储能系统:配置电化学储能(锂电为主),解决光伏出力与负荷之间的时间错配。核心功能包括:①将午间光伏盈余电量存储,供晚间使用;②参与峰谷套利,降低用能成本;③作为备用电源,提升供电可靠性。储能容量的确定需要基于园区负荷曲线和光伏出力曲线进行仿真计算,一般按光伏装机容量的20%-50%配置。

2.2 微电网模块

微电网是将分布式电源、储能、负荷通过电力电子装置整合为一个可控的整体。其核心价值在于使园区具备独立运行和并网运行两种模式切换的能力。

关键技术包括:

并离网切换:电网故障时无缝切换至离网孤岛运行,保障关键负荷供电

功率平衡控制:实时调节各分布式电源出力,维持频率和电压稳定

黑启动:全系统停电后,依靠储能或柴油发电机逐步恢复供电

2.3 EMS能量管理模块

EMS是零碳园区的调度中枢。与储能系统中BMS管电池安全、EMS管全局调度的分工逻辑一致,园区级EMS同样承担着实时采集、策略决策、指令下发的核心职能。

核心功能包括:

数据采集:实时采集光伏出力、储能SOC/SOH、负荷功率、电网状态、电价信号等全维度数据

短期预测:基于气象数据预测光伏出力(未来24小时),基于历史数据预测负荷曲线

优化调度:以用电成本最小化或绿电消纳最大化为目标,计算各设备的最优出力计划

实时控制:将调度计划转化为PCS、空调、充电桩等设备的控制指令并下发执行

EMS策略的复杂度,决定了园区能源利用效率的上限。

2.4 碳管理模块

碳管理模块实现从能耗数据到碳排放数据的转换与核算。

技术要点包括:

建立园区级碳排放清单,覆盖范围一(直接排放)、范围二(外购电热隐含排放)

接入能耗监测数据,按排放因子法自动折算碳排放量

支持绿电采购、绿证消纳等抵扣项的核减计算

生成符合MRV(监测、报告、核查)要求的碳排报告

三、EMS在零碳园区中的定位与技术难点

3.1 为什么EMS是刚需

光伏和储能装上之后,如果没有EMS,系统只能做最简单的时序充放(如固定时段充电、固定时段放电),无法根据电价变化、负荷波动、电网指令动态调整。这意味着:

光伏大发时可能被迫弃光(因为储能已满或负荷不足)

储能无法参与更复杂的峰谷套利策略

无法对接电网调度参与需求响应

碳排数据需要人工核算,时效性和准确性不足

EMS的价值,就是把光伏、储能、负荷、电网串成一个协同工作的系统,让每一度绿电都用在该用的地方。

3.2 三个核心技术难点

预测精度:光伏出力和负荷需求的预测精度直接影响调度策略的有效性。目前主流的深度学习预测模型(LSTM、Transformer)在24小时尺度上的预测误差约10%-15%,仍有提升空间。预测误差意味着调度计划需要滚动修正——这是EMS算法设计的核心挑战。

多时间尺度调度:零碳园区的调度需要在不同时间尺度上协同决策——日前计划(确定次日整体充放策略)、日内滚动(每15分钟根据实际偏差修正)、实时控制(秒级响应电网指令)。三个尺度的目标可能存在冲突(如日前计划追求收益最大化,实时响应需要牺牲部分收益),需要多目标优化算法协调。

通信与可靠性EMS控制指令的可靠下发是系统安全的前提。通信延迟、丢包、设备故障都需要有预案。工业级EMS通常采用双机冗余、双网通信设计,确保单点故障不影响系统运行。

四、工程实施路径

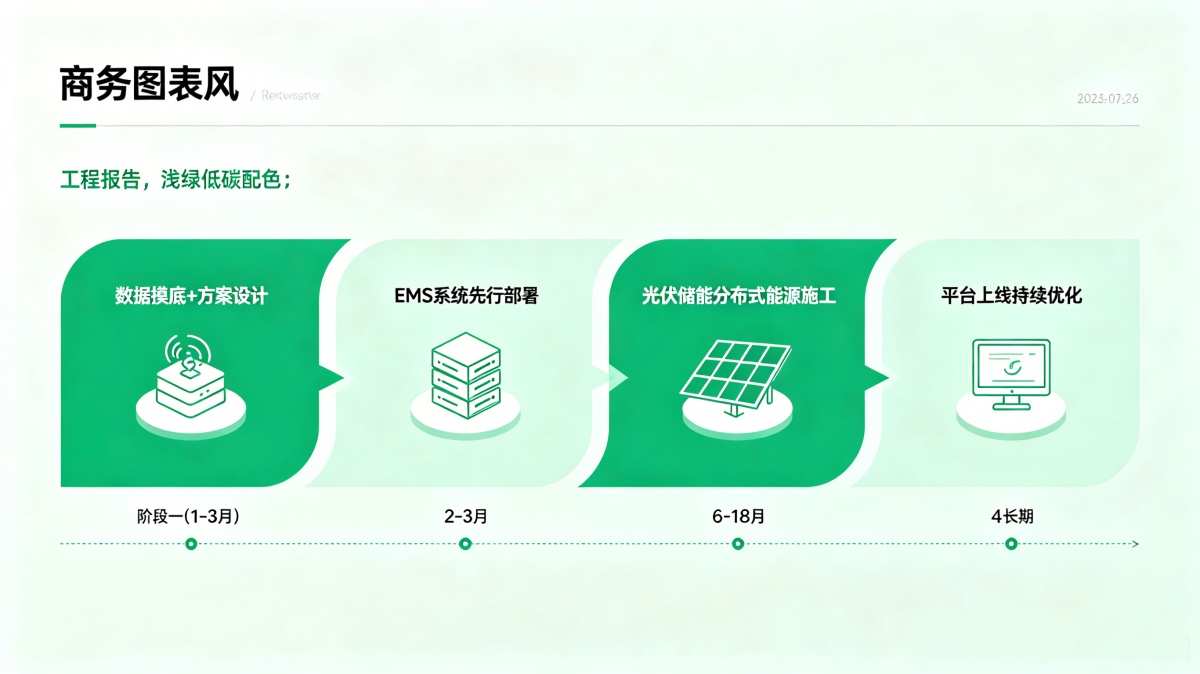

零碳园区的建设,建议按以下阶段推进:

阶段一:数据摸底与方案设计(1-3个月)

调研园区用能结构、负荷特性、可用空间、电网接入条件

采集不少于一年的用电数据(含分时负荷曲线)

测算光伏可装容量、储能合理配置、投资估算与回报周期

完成系统架构设计与设备选型

这一阶段的核心交付物是一份包含技术方案和经济测算的可研报告。

阶段二:能源管理系统先行部署(2-3个月)

我们的建议是:先装EMS,后上设备

原因:只有通过EMS采集的运行数据,才能准确验证方案设计中的负荷曲线、光伏出力预测等关键假设。先用EMS对园区用能进行1-2个月的实测,获取真实数据后再微调方案,能有效避免“装完了发现不划算”的风险。

部署内容包括:EMS微电网控制器安装、数字能源操作平台部署、计量表计与采集终端安装、通信网络搭建。

阶段三:分布式能源建设(6-18个月)

光伏铺设、储能安装、充电桩部署、必要时配电网改造。

施工顺序:土建改造→设备安装→接线调试→联合调试。联合调试是风险最高的环节,需确保EMS与PCS、BMS之间的通信协议匹配、控制逻辑正确。

阶段四:平台上线与持续优化(持续运行)

数字能源操作平台正式上线,碳管理模块接入运行。系统进入持续优化阶段——调度策略基于实际运行数据迭代优化,碳排数据持续积累,为碳中和认证做准备。

五、慧明谦数字能源的产品方案

在上述架构中,管理层(EMS微电网控制器)和决策层(数字能源操作平台) 正是慧明谦数字能源的核心产品所在。

慧明谦数字能源EMS微电网控制器

部署在园区现场,作为能量调度的本地执行节点:

全量接入:支持光伏逆变器、储能PCS、充电桩、智能电表、环境监测仪等主流设备的通信协议

实时计算:毫秒级数据采集,秒级策略运算与指令下发

策略库:内置削峰填谷、需量管理、防逆流、绿电优先、应急备电等多种控制策略,可灵活组合

安全保护:独立于策略层的二级保护机制,异常工况自动降功率或停机

边缘自治:与平台通信中断时,可依据本地策略独立运行72小时以上

慧明谦数字能源操作平台

部署在云端或本地服务器,作为全局优化与决策中心

全景监控:光伏出力、储能状态、负荷曲线、碳排放趋势、经济收益——实时可视化呈现

智能优化:基于电价预测、气象预报、负荷预测,自动生成日前调度计划并下发至控制器

碳排核算:基于能耗数据自动折算碳排放,支撑园区碳盘查与碳资产管理

诊断预警:设备健康度评估、能效异常识别、策略效果分析

开放对接:支持与电网调度平台、碳交易平台、上级管理系统数据对接

两者的协同关系

控制器守现场,平台管全局;边缘保响应速度,云端保决策质量

结语

零碳园区的技术路线已经清晰——分布式能源+微电网+EMS+碳管理构成了标准的技术架构。其中,EMS作为连接设备层与决策层的枢纽,是实现能源系统从“被动用电”到“主动调能”转变的关键。

对于正在规划零碳园区建设的运营者,我们的建议是:

先算账后动工:把经济账算清楚再决策

先数据后设备:用EMS实测数据指导方案设计

先策略后施工:明确控制策略后再进行设备选型和接线
